毛坯房到手!收好這套55項節點+33天工期!裝修界大佬都未必能做到!
最近,大王有一個男閨蜜,他和他女朋友談婚論嫁,女方父母來了句:只要有房,即便是首付,禮錢我家不要!之后我這個閨蜜的父母東籌錢,西籌錢在他們所待的城市買了套房子。這不,12月份剛交房,現在在忙裝修!因為不懂,無從下手,之后大王我給了他們2張圖,一套簡單而又全面的裝修流程,這不,他們按照這個來,還真的順利的忙了起來,下面大王就給大家分享下,一起來看看吧!
一、裝修流程
相信大家在裝修前看到到很多裝修流程吧,但是詳細到55步的裝修流程肯定少見吧!今天,就給大家帶來一套毛坯房裝修全流程。
55項標準節點和標準操作項目:
二、裝修環節時間節點

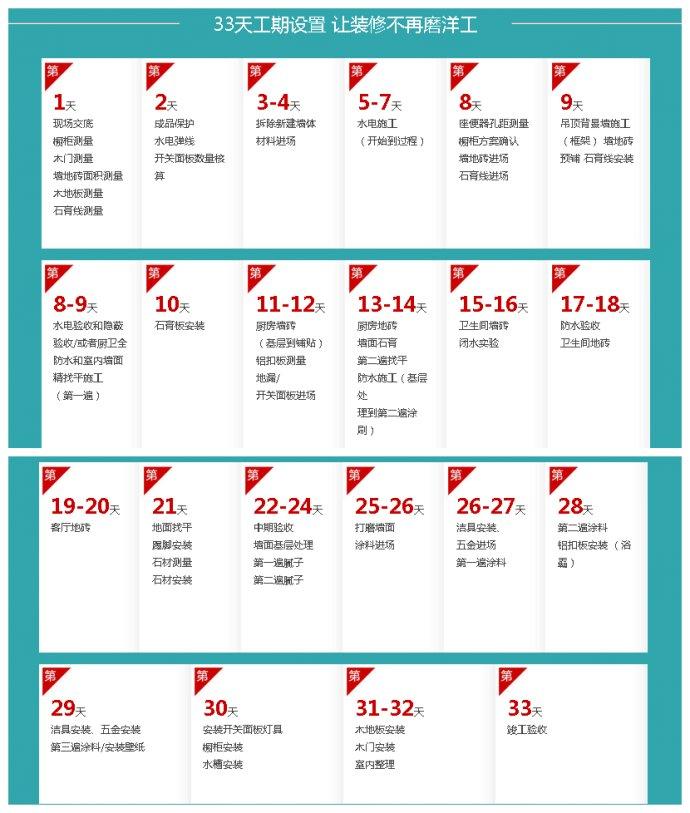

對于新房裝修來說,相信大家看過2個月、3個月的裝修時長,卻沒有看到過33天的裝修時長吧!下面給大家進行了一個時間節點的安排,僅供大家參考:
三、裝修環節細節及注意事項
1、拆除工程
拆除工程分為2塊,一塊是拆舊,一塊就是拆墻體,將不滿意的墻體進行拆改。
2、基礎工程
基礎工程就是饑基裝這一塊的一部分,主要對其拆改后的墻體進行堆砌,以及墻面,門窗的一些不足處理。
3、基裝工程(中期)
這塊主要設計一些五金的安裝以及吊頂、泥瓦工的工序。其中施工環節的一些注意事項及細節毛坯房裝修,大家可以參考下圖:
4、木工工程
木工環節。我們要對其所有的區域門窗,家里的木質平以及油漆等相關處理。
5、成品櫥柜
成品櫥柜,衣柜等安裝,以及五金的安裝。
6、潔具安裝
以上5大工序完成之后,基本上就剩安裝的活了,此項進行衛浴里的馬桶、淋浴房、水槽、以及管道、花灑等一系列的安裝
7、收尾階段
這就是整個裝修過程中最后一個步驟了,就是掃尾工作毛坯房裝修,將其裝修所有的區域進行檢查,將不足的區域進行修補。最后進行保潔。
注:其實有些環節可以一起施工的,需要一個配合度,大家在裝修的時候一定要注意不要同一到工序整個區域出現多次施工,那這樣肯定是耽擱時間了。
