一、施工組織設計編制基本原理
1、施工組織設計的概念
指導施工項目管理全過程的規劃性的、全局性的技術經濟文件。
2、施工組織設計的基本任務

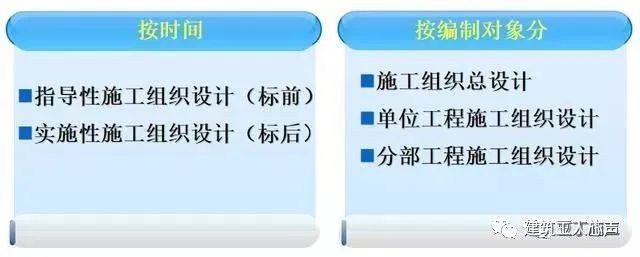

3、施工組織設計的分類
4、施工組織設計的作用
1)指導性施工組織設計(標前)應起到“項目管理規劃大綱”的作用,應滿足編制投標書和簽訂施工合同的需要。標前設計的編制是為了使標書具有競爭力而實現中標,故其應突出“競爭性”的特點。2)實施性施工組織設計(標后)標后設計應起到“項目管理實施規劃”的作用,滿足施工準備和施工的需要。

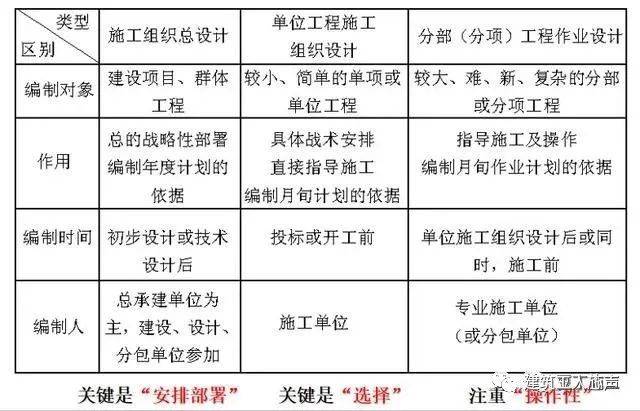

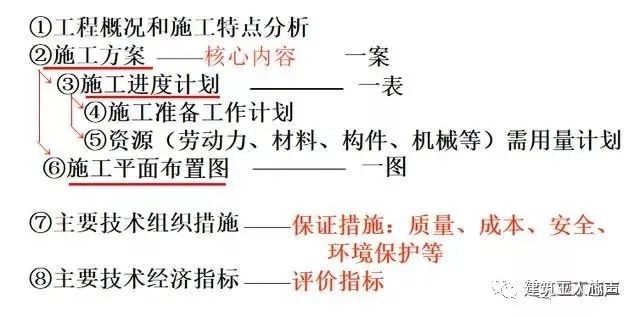

5、單位工程施工組織設計的內容
6、單位工程施工組織設計的編制要求與原則

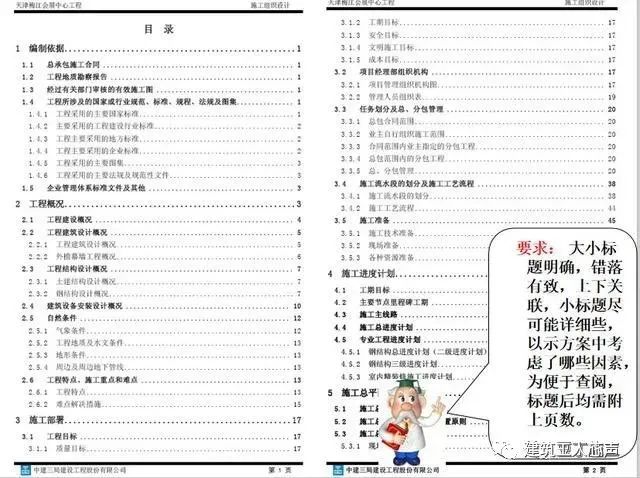

7、單位工程施工組織設計編制大綱(參考)
1) 編制依據2) 工程概況3) 施工部署4) 主要分部分項工程的施工方案5) 施工進度計劃6) 施工準備與資源配置計劃7) 施工平面布置圖8) 各項管理及保證措施……9) ……
二、施工組織設計編制基本內容和要求
1 編制依據
1.1工程承包合同
1.2施工圖紙
1.3主要法規、規范、規程、圖集、標準、其他
2 工程概況
2.1工程建設概況,表格表示。

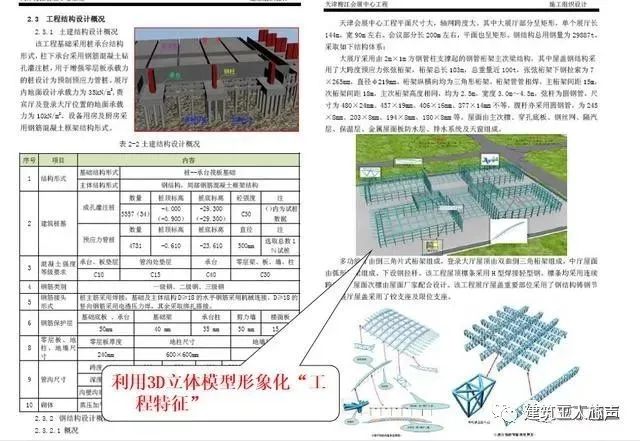

2.2工程建筑設計概況,表格表示,附平、剖面圖。
2.3工程結構設計概況,表格表示。
2.4 建筑設備安裝概況,表格表示。
2.5自然條件。

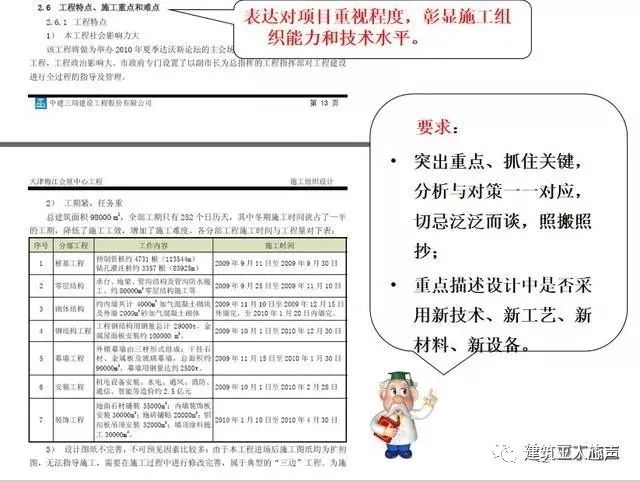

2.6工程特點和項目實施條件分析。
要求:以清晰、簡練的方式(圖、表格)對整個工程的概況作較為全面的說明。
3 施工部署

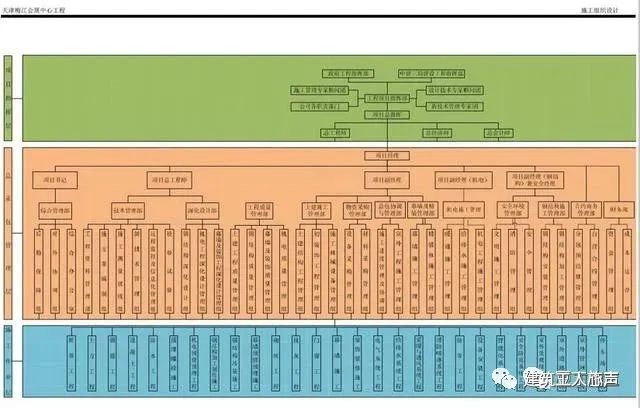

全局性戰決策和全面安排,內容應明確、定性、簡明。3.1項目管理組織

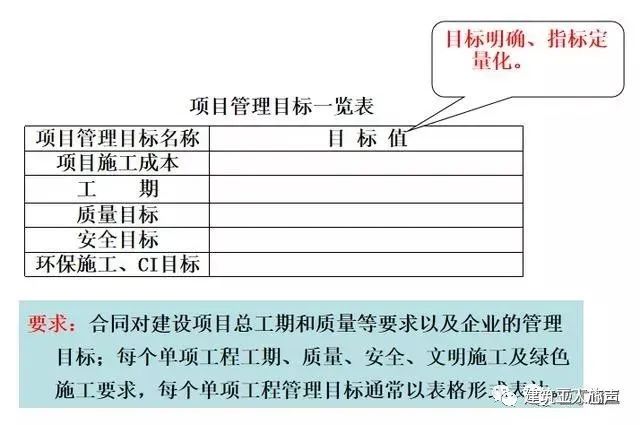

3.2項目管理目標
3.3總承包管理
明確總包與分包關系,明確各單位之間的關系。
(1)總包合同范圍。
(2)總包范圍內的分包工程。

要求:根據合同總包、分包要求,組建綜合或專業工作隊組,合理劃分每個承包單位的施工區域,明確主導施工項目和穿插施工項目及其建設期限,可采用表格形式表示。
3.4各項資源供應方式
擬投入的施工力量來源(最高人數和平均人數),施工機械設備,物資供應和臨時設施提供方式等。
3.5施工流水段的劃分及施工工藝流程
(1)施工流水段的劃分

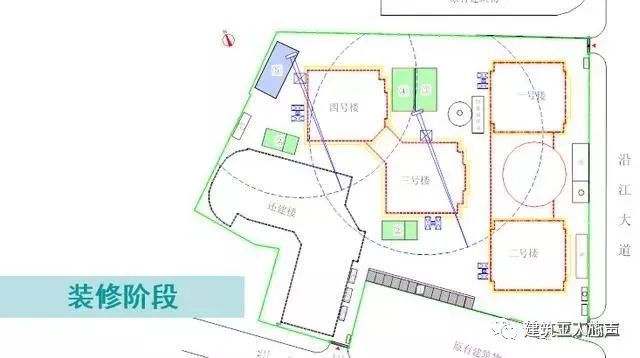

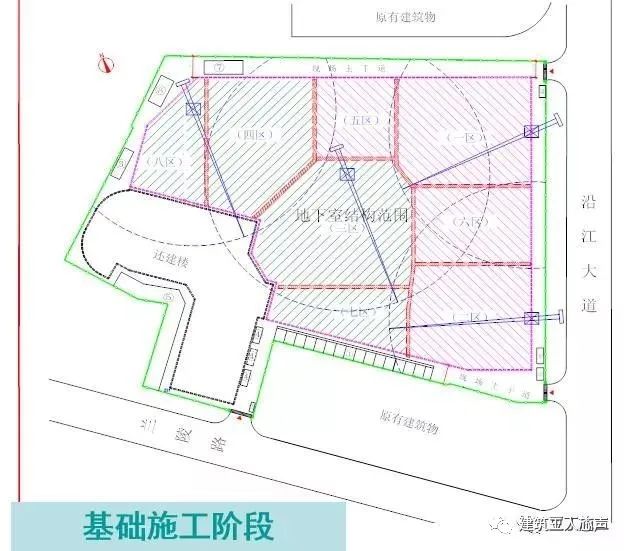

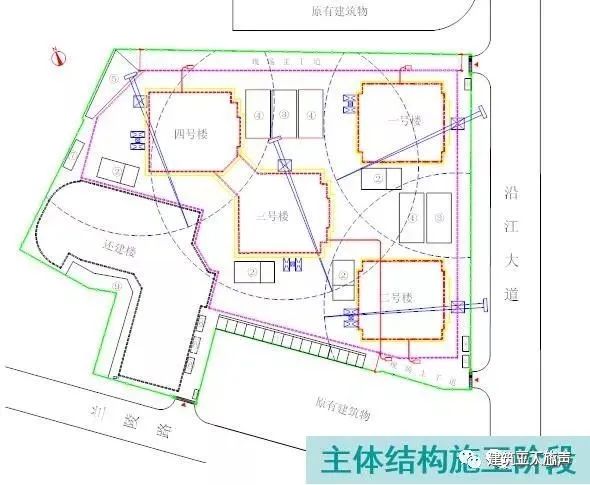

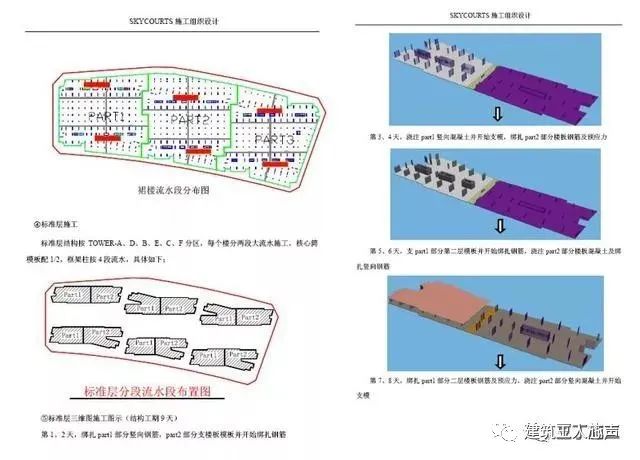

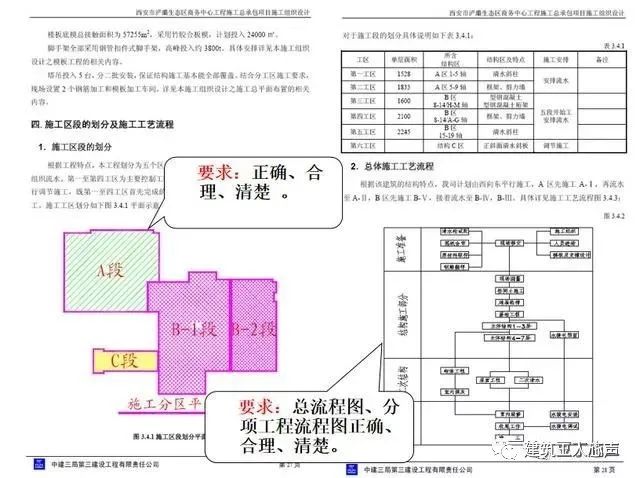

根據工期目標、設計和資源狀況裝修施工組織設計,合理地進行流水段的劃分,流水段劃分應分基礎階段、主體階段和裝飾裝修階段三個階段,并應分別附流水段劃分的平面圖。
(2)施工工藝流程
根據工程建筑、結構設計情況以及工期、施工季節等因素,確定單位工程施工工藝總流程,并應有工藝總流程圖。
4 主要分部分項工程施工方案
占到整個施組的1/4~1/3,易造成“視覺疲勞”,對于常見易做的分項工程,沒有必要逐項贅述,應簡單帶過。而要把重點放在設計上有特殊要求、施工難度大、對整個工程質量有重大影響的分項工程上作出特點、亮點,顯示本企業的優勢。本章編寫存在的問題:

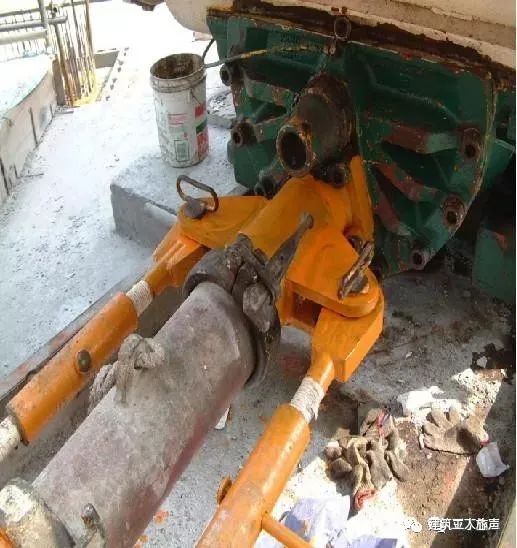

泵管大彎管接頭及固定

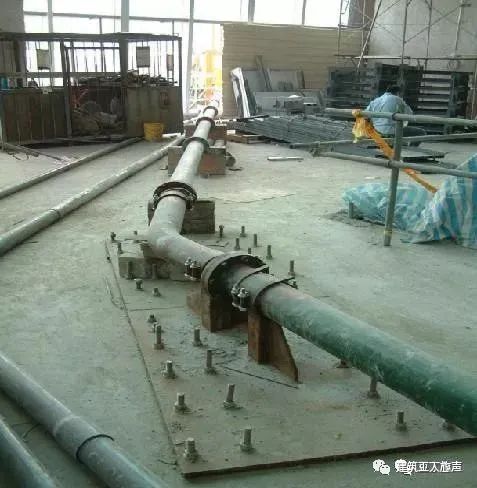

泵管與泵的牢固連接

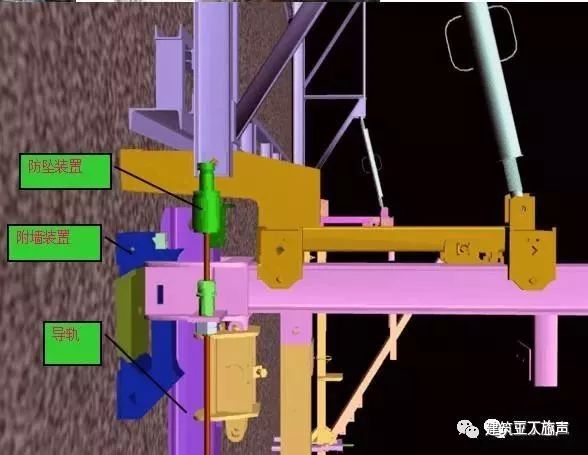

爬架防墜裝置
用圖形文件、照片輔助文字,要盡可能提高圖面的清晰度和繪制質量, 盡量避免漏洞或矛盾。評優施工組織設計忌事后補圖。

5 施工進度計劃
橫道圖--清晰直觀網絡圖--能反映出關鍵項目的工期控制裝修施工組織設計,進一步進行綜合平衡和方案優化。

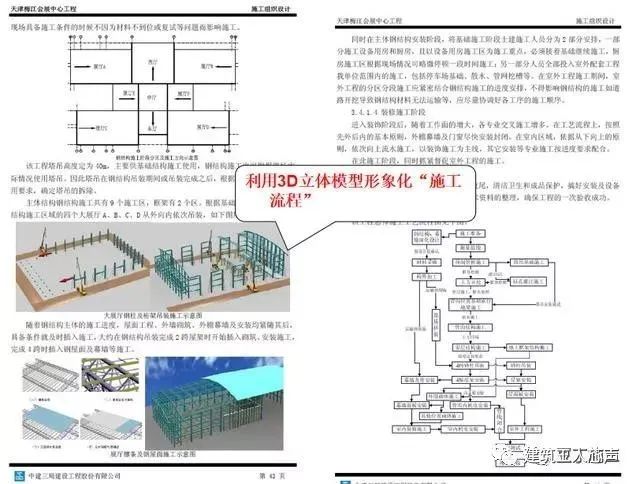

3D模型--立體工程的形象進度
工程A、C區土方及支護將于XXXX年XX月底完成。
機電管線安裝于XXXX年XX月XX日插入施工,從地下室開始安裝,此時27.6m轉換桁架完成。

6 施工準備及資源配備計劃
施工準備工作計劃具體內容
(1)施工技術準備(2)勞動組織準備(3)施工物資準備(4)施工現場準備本章編寫存在的問題:

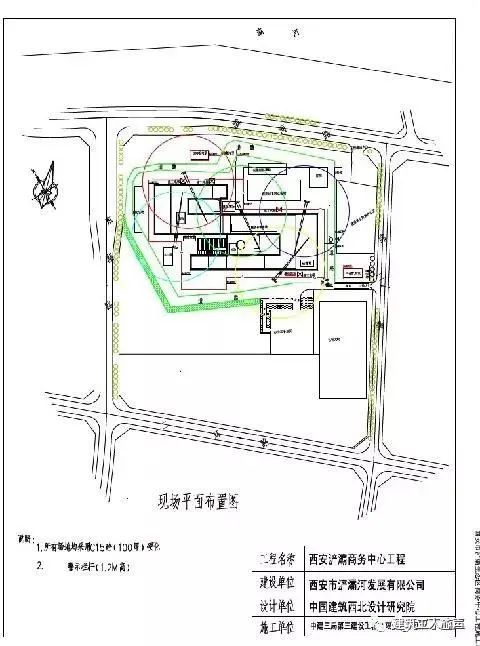

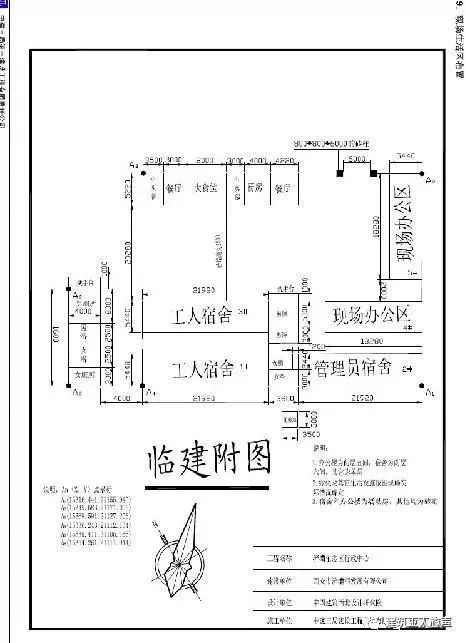

7 施工平面布置圖
簡易的施工方案,是施工生產技術、安全、文明、施工現場管理等形象而簡明的概括。分別繪制:本章編寫存在的問題:
要求:層次分明、比例適中、圖例圖形規范、線條粗細分明,圖面整潔美觀。避免用示意圖走形式。
